水利部公布典型案例!山洪预警广东有“数”!

2025-03-03 17:34
来源:澎湃新闻·澎湃号·政务
字号

2024年,我国极端天气多发频发重发,特别是“七下八上”防汛关键期,暴雨洪水南北齐发,多地发生局部强降雨,引发严重暴雨山洪地质灾害。各级水利部门坚决贯彻落实习近平总书记关于防灾减灾救灾系列重要讲话指示批示精神,始终坚持人民至上、生命至上,强化“四预”措施,梯次发布多阶段预警,落实“五个关键环节”和临灾预警“叫应”措施,有力支撑保障了群众转移避险。

近日,水利部公布2024年

山洪灾害成功避险典型案例第2期

介绍广东等地运用数字化

赋能山洪灾害精准预警

⬇️⬇️⬇️

清远市连南瑶族自治县

小流域山洪数字化预演

基本情况

2024年4月20日,受连续多日的强降雨影响,广东省清远市连南县寨岗河流域发生山洪,导致寨岗镇12个村受灾。广东省山洪灾害监测预报预警平台及时发布预警信息,开展重点区域预演,指导寨岗镇12个村共转移230户685人,成功避免了人员伤亡。

4月18日至21日,连南县寨岗镇遭遇持续强降雨,20个站点累计降雨超过250毫米,最大过程累计降雨量达443毫米,最大小时雨量66毫米,最大3小时雨量103毫米,最大6小时雨量172毫米,最大24小时雨量263.5毫米。短历时强降雨导致山洪暴发,河道水位暴涨,道路塌方,路面、桥面漫水,街道及房屋浸水等险情频发。

数字化赋能山洪灾害精准预警

省水利厅基于“四预”系统建设了多阶段渐进式预警体系,充分利用预报降雨和实时监测降雨数据,综合考虑前期降水量、下垫面条件、土湿状态和村庄防洪能力等,实现了气象风险预警、临近预报预警及实时监测预警的发布,快速准确指导人员转移避险。

以新埠村为例,气象风险预警最早发出时间为19日11时,预警等级提升为“可能性较大”时较洪水上路时间提前了10多个小时;临近预报预警最早发出时间为20日3时,预警等级提升为“危险(立即转移)”时较洪水上路时间提前了4个多小时;实时监测预警最早发出时间为20日7:35,预警等级提升为“危险”时距洪水上路时间提前了1个小时左右。系统提前预警,延长了洪水预见期,根据预警信息寨岗镇提前转移95人,有效避免了人员伤亡。

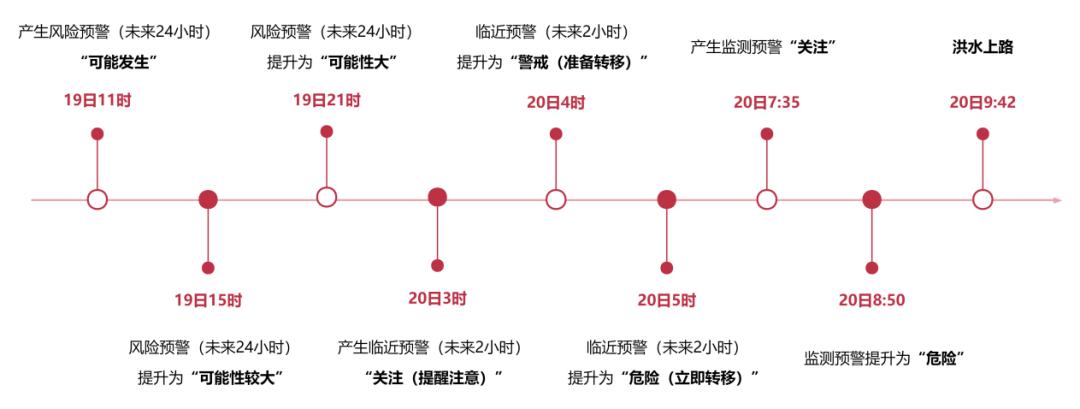

新埠村预警与洪水上路时间过程

继临近预报预警发出危险等级后,根据降水预报和山洪预报结果,提前2小时开展了洪水预报预演分析,淹没面积0.33平方千米,淹没村庄4个,受灾较严重的新埠村、万角村及金星村的洪水演进方向及淹没范围均与实际情况比较吻合,影响户数79户,影响人口213人,形成动态防御预案,支撑除危险区以外的人口扩面转移,提升了极端情景下山洪灾害防御态势研判和防御决策能力。

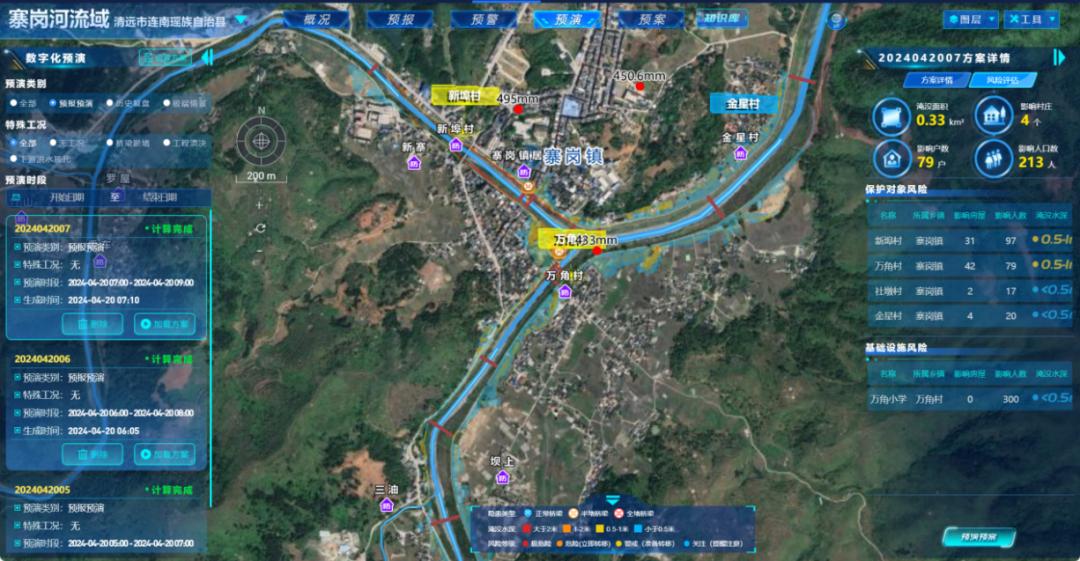

预报预演方案风险评估

经验启示

预警阈值动态调整应用

全面采用动态预警阈值进行实时监测预警,克服了静态预警阈值不考虑前期土壤含水量的局限性,动态预警指标随着土壤含水量趋于饱和逐步下调,较静态预警阈值提前产生预警,有效延长了山洪灾害预警的预见期,为避险转移争取了时间。

临近预报预警业务应用

在气象风险预警和实时监测预警的基础上,补充建设了临近预报预警,形成了多阶段渐进式预警体系,分对象、分阶段、分级别发布风险提示和预警指令,提前1-3小时预见了山洪高风险,迅速组织人员转移,实现成功避险。

“四预”与群测群防相结合

将小流域山洪“四预”生成的预演预案和群测群防体系建设编制的预案相结合,制定极端暴雨和特殊工况情景下的转移方案,支撑除危险区以外的人口扩面转移,增强了极端暴雨防御能力。

点“赞”、“分享”和“推荐”

强化山洪灾害监测预报预警

保障人民群众生命财产安全

原标题:《水利部公布典型案例!山洪预警广东有“数”!》

阅读原文

    本文为澎湃号作者或机构在澎湃新闻上传并发布,仅代表该作者或机构观点,不代表澎湃新闻的观点或立场,澎湃新闻仅提供信息发布平台。申请澎湃号请用电脑访问http://renzheng.thepaper.cn。

    +1
    收藏
    我要举报
            查看更多

            扫码下载澎湃新闻客户端

            沪ICP备14003370号

            沪公网安备31010602000299号

            互联网新闻信息服务许可证:31120170006

            增值电信业务经营许可证:沪B2-2017116

            © 2014-2026 上海东方报业有限公司
