近日西安至延安高速铁路
(以下简称西延高铁)
建设进度不断刷新
西安东、黄陵西
富县北、延安
4站高铁站迎来重大进展

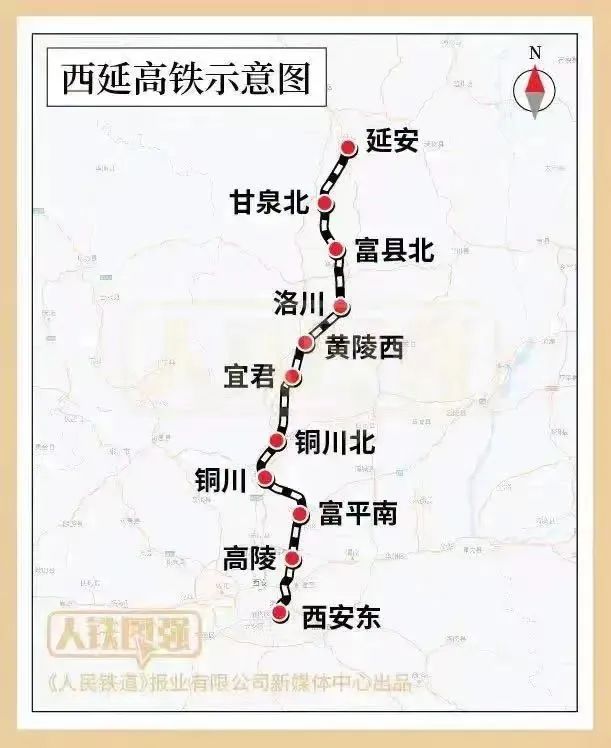

西延高铁线路全长约300公里,设计时速350公里,是我国“八纵八横”高铁网包(银)海通道的重要组成部分。线路自西安东站引出,沿途设高陵、富平南、铜川、铜川北、宜君、黄陵西、洛川、富县北、甘泉北(既有)、延安(既有)车站,其中新建车站9座。西安东站

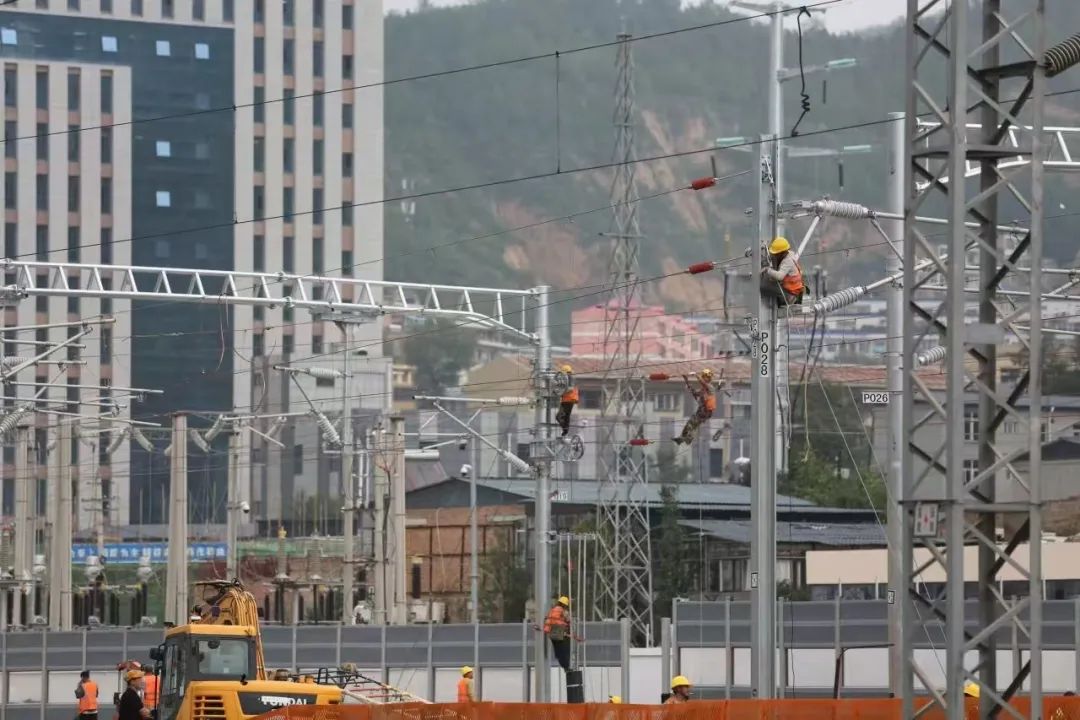

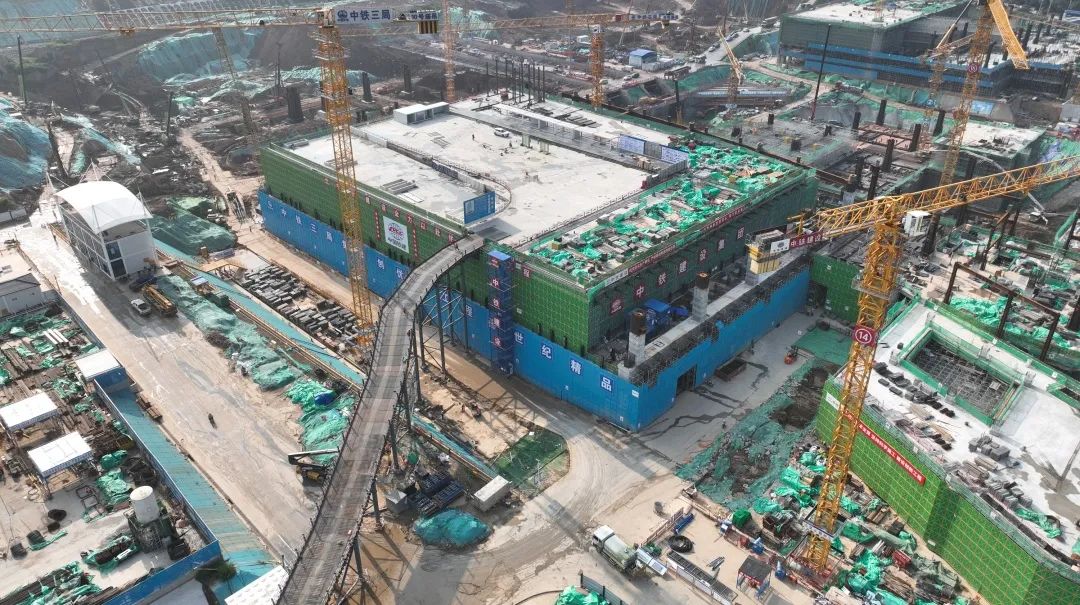

西安东站位于陕西省西安市高铁东城中央商务办公核心区。建筑总规模39.4万平方米,站场总规模13台27线,是集高铁、普铁、地铁、公交于一体的特大型综合交通枢纽。

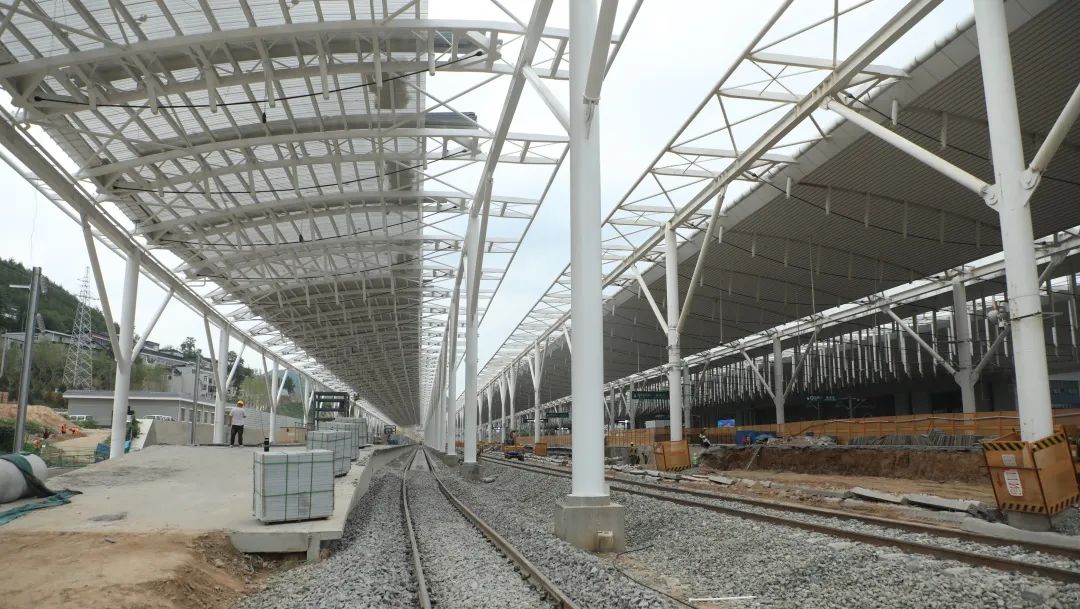

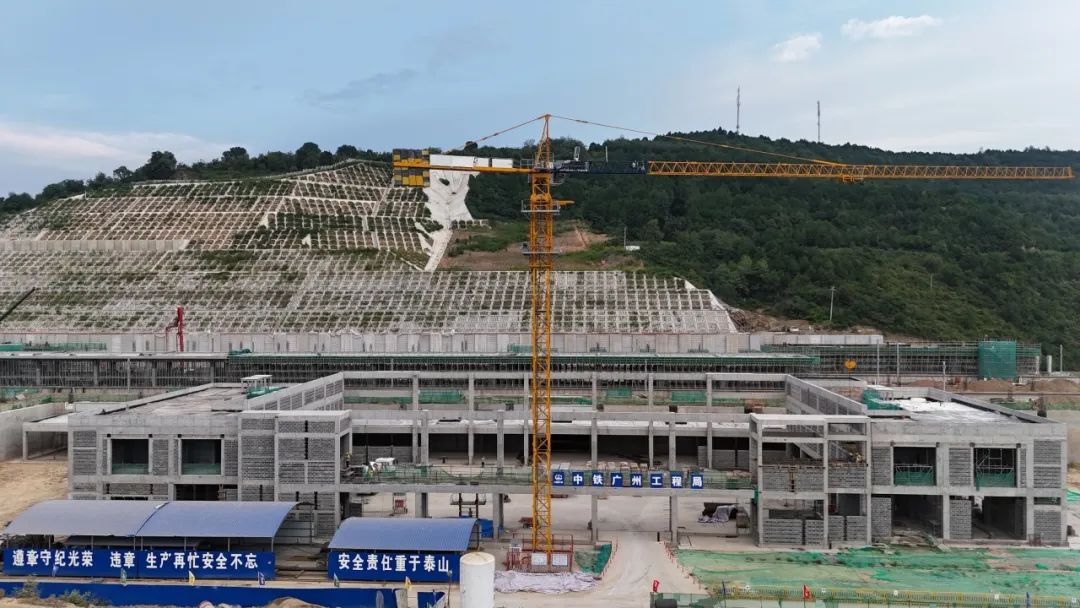

西安东站主站房及侧式站房于2023年4月同步开工。2024年6月4日,随着北侧高架落客平台首块混凝土结构顺利封顶,该站正式转入高架站房主体结构施工阶段。

2024年7月29日,侧式站房重量最大、难度最高的单体钢构件吊装成功。8月26日,侧式站房部分连接平台主体结构混凝土浇筑,标志侧式站房区域与主站房区域正式连接在一起,站房结构主轮廓形成。

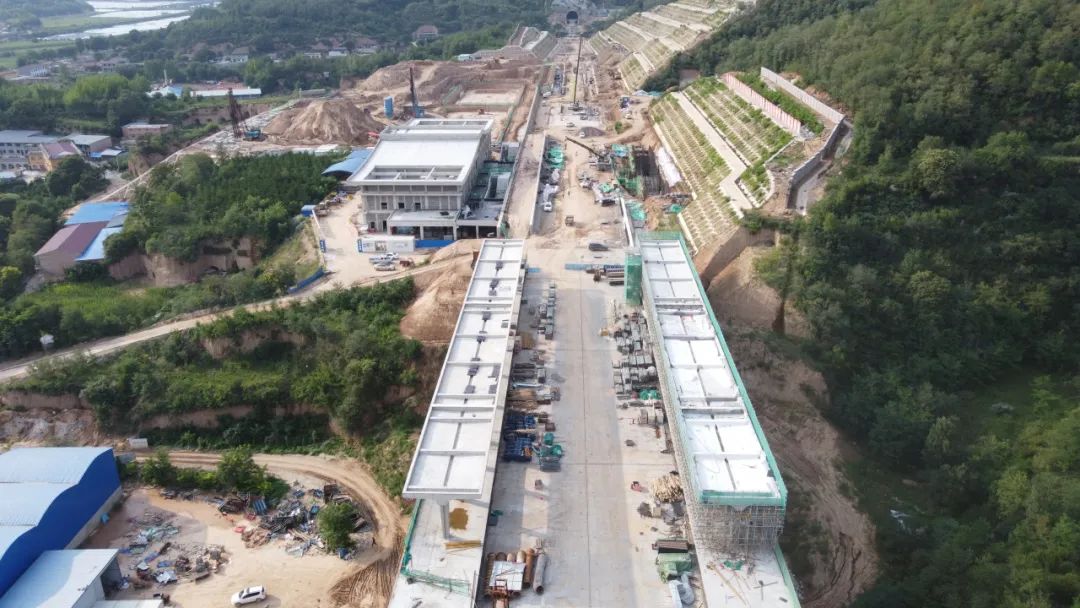

西安东站建成投用后,旅客年发送量预计达到3650万人次,将极大缓解西安铁路枢纽客流压力,对支撑内陆改革开放新高地建设,推进西部大开发形成新格局,助力“一带一路”高质量发展具有重要意义。黄陵西站
黄陵西站位于陕西省延安市黄陵县,与黄陵县县城中心直线距离为3公里。站场规模3台7线(含正线),站房建筑面积5000平方米。

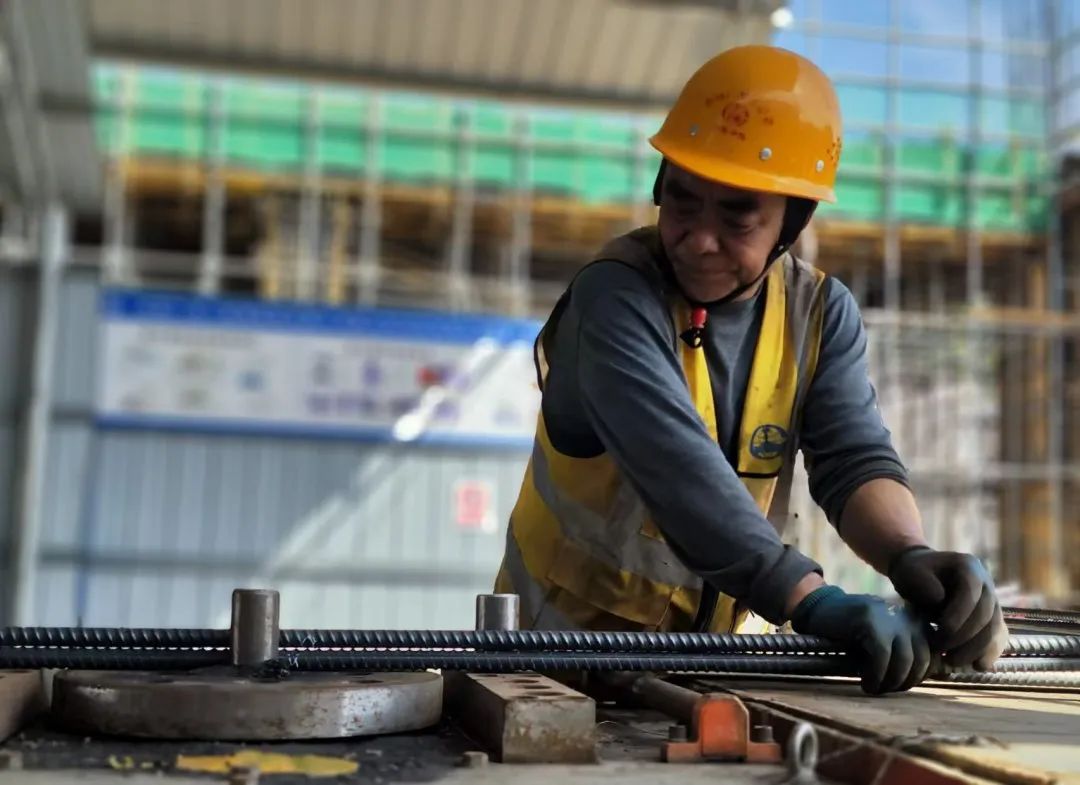

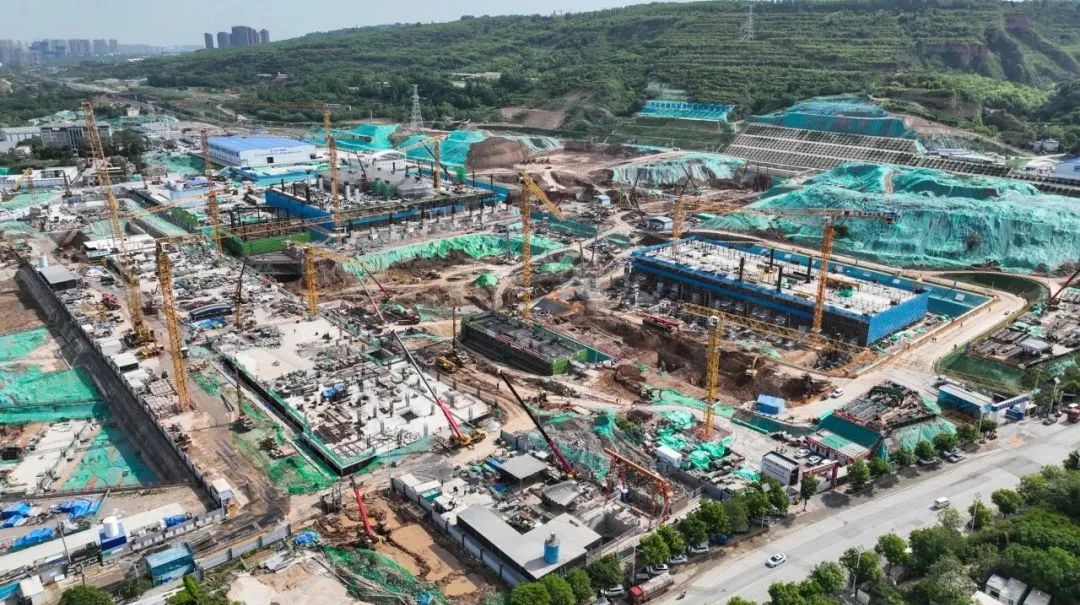

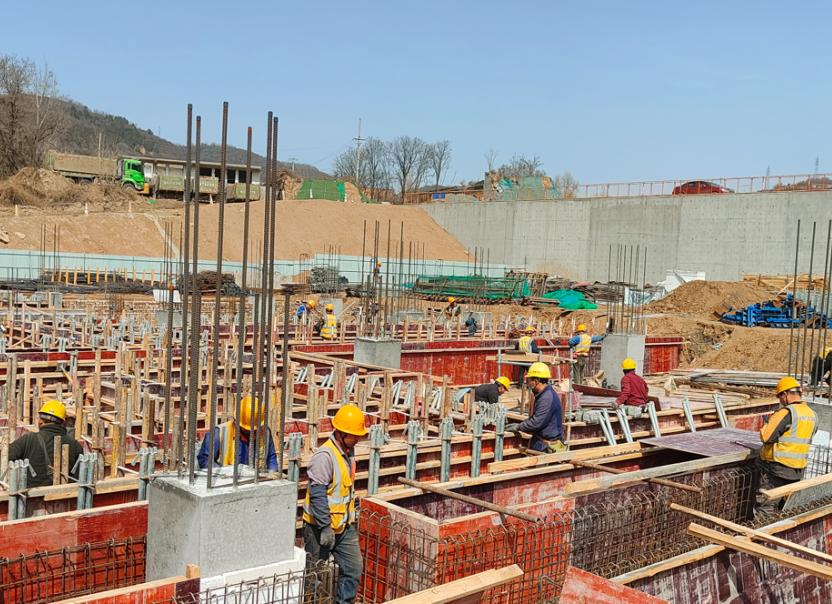

黄陵西站于2023年7月开始施工。目前,站房基础工程、地下管沟及土方工程、地上钢筋混凝土结构施工已全部完成。站房两侧宿舍、信号综合楼主体结构完成85%,综合设备机房已进入主体结构施工阶段。
下一步,站房顶部钢结构施工计划10月中旬完成。届时,站房施工将全面进入室内装修阶段。

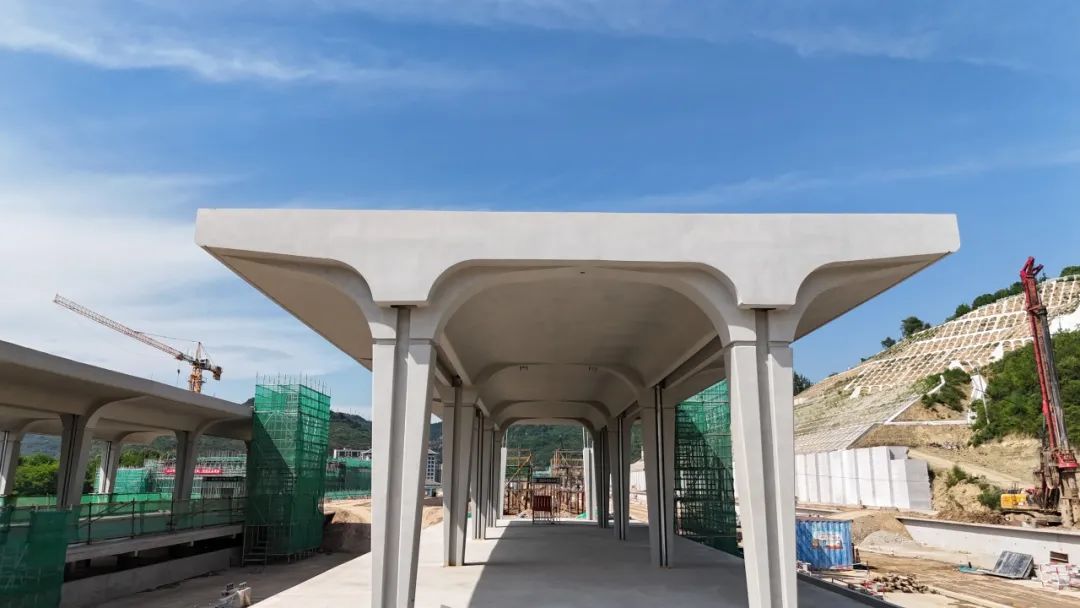

站台雨棚工程方面,雨棚桩基及基础施工已全部完成,目前正在进行雨棚顶板施工,预计11月初完成雨棚全部工程。富县北站
富县北站位于陕西省延安市富县,距离县城中心约6公里。站场规模2台4线,面积3000平方米。
富县北站2022年10月开始施工,2023年5月进行基础施工,同年10月站房主体结构完工。
目前,站房已进入装饰装修阶段。 站房北侧生产生活房屋进入主体结构施工阶段。
站台雨棚工程方面,桩基完成设计的34%、主体结构完成设计的21%。预计11月底完成站台雨棚全部施工。延安站

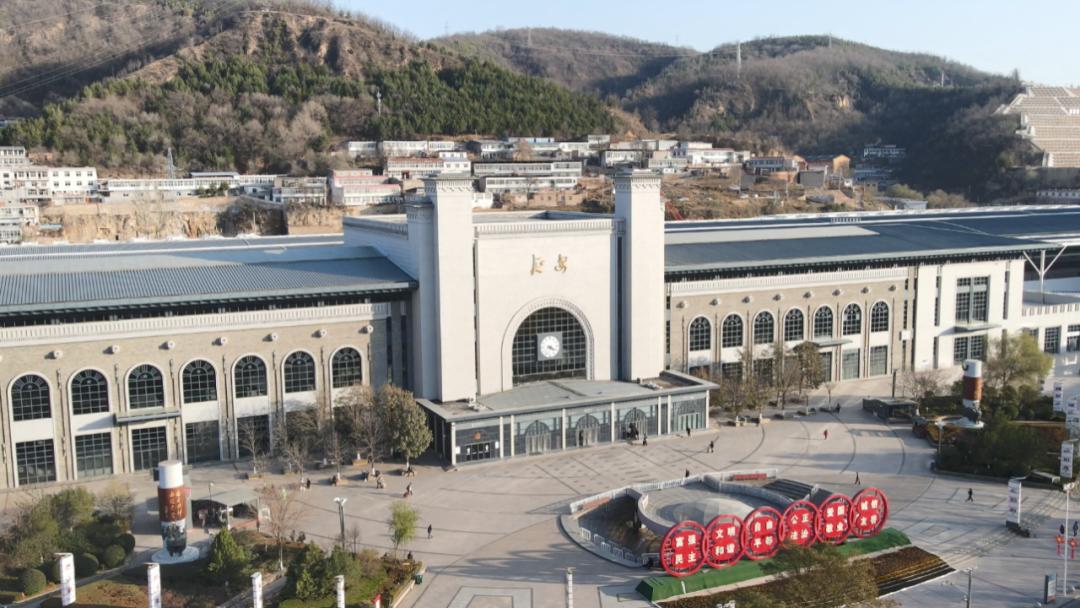

延安站位于革命老区延安市宝塔区柳林路,站场规模为4台10线(含正线4条)。其中,高速场2台4线,普速场2台6线。
延安站为改扩建车站,于2023年2月动工改造。在维持既有站台和到发线位置基本不动的基础上,改建车站两端咽喉和部分站台,将部分既有线路改建为高速场。同时,普速场新建一座站台、一条到发线。
目前,延安站所有地下构筑物工程、风雨棚工程、站内附属及沟渠工程已完成。
西延高铁沿途站房由西成客专陕西公司建设,中铁广州工程局、中铁二十一局等单位施工。为确保施工顺利推进,西成客专陕西公司持续深化精品工程创建,指导各施工单位编制施工组织大纲,严格审查施工方案。建设单位围绕时间节点、作业难点、区域重点等环节,多措并举,高质量推进工程进度。

西延高铁建成投入运营后西安至延安的列车
最快运行时间将缩短至1小时左右
对深入推进西部大开发战略
助力革命老区乡村振兴
进一步完善优化
国家高速铁路网络布局等
具有十分重要的意义
